河北衡水200吨架桥机如何架梁
作者:双梁桥式起重机-龙门吊出租-行车行吊销售厂家-河南铁托起重 发布于:2026-08-10

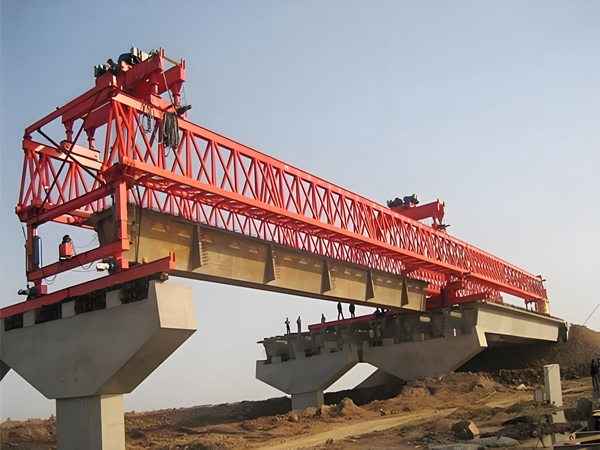

河北衡水架桥机出租厂家(18738555339)是主营架桥机,龙门吊,提梁机,运梁车,行车行吊,冶金铸造起重机的厂家。 河北衡水架桥机租赁厂家双导梁步履式架桥机架梁完整施工流程一、第一步:架桥机自行过孔(纵移就位)吊梁行车移动至架桥机尾部,压紧固定,平衡机头悬臂重量;收起前支腿,依靠中支腿 + 后支腿作为支撑,整机向前纵移;前支腿移动到达下一盖梁上方,下放前支腿,垫实找平、锚固;

收起中支腿,继续向前纵移,直至中支腿抵达新一跨的盖梁 / 成品梁面;中支腿下放支撑稳固,完成整机就位,检查支腿垂直度、受力、防滑,具备架梁条件。二、第二步:运梁、喂梁运梁车从梁场运送预制梁,驶入架桥机两根导梁中间内部;运梁车行驶至架桥机尾部指定喂梁位置制动锁定;双导梁优势:运梁车直接内喂梁,不需要侧面喂梁,安全性更高。三、第三步:吊梁、接力移梁(双行车配合)后行车下落,捆绑梁体后端,起吊,脱离运梁车;运梁车向前缓慢行驶,将梁前端输送至前行吊下方;前行吊捆绑梁前端并起吊,此时整片梁由前后两台行车共同悬吊;运梁车退出架桥机,驶回梁场继续运梁;前后吊梁行车同步向前匀速行走,将梁运送至待架设跨位上方。四、第四步:纵向对位、落梁

行车缓慢微调纵向位置,对齐桥梁纵向中心线;缓慢下落梁体,降至距离支座顶面 20~30cm 暂停;复核纵向坐标、支座位置,再次微调;继续落梁,梁体接近支座 5cm 内精细调整,初步放置于临时支撑 / 支座上。五、第五步:横向横移,架设边梁(核心工序)两种模式:整机横移模式(主流双导梁)架桥机整套设备在中支腿、前支腿轨道上横向移动,带动悬吊梁左右移动,实现中梁、次边梁、边梁就位。行车横移小型机型行车自带横移机构。重点:架设边梁时,梁体超出主梁外侧,属于危险工况,必须严格执行荷载验算、限速、防风措施。梁精准落放到支座上,复核标高、平面位置、支座密贴,完成单片梁架设。六、循环施工一片梁完工 → 行车退回机尾 → 等待运梁车喂下一片;本跨所有梁板架设完成后,再次执行【过孔工序】进入下一跨。 河北衡水架桥机销售厂家补充区分:单导梁 vs 双导梁架梁工艺差异单导梁:大多侧面喂梁,运梁车无法进入主梁内部;边梁架设侧向稳定性偏弱;双导梁:内部喂梁,工序流畅;整机横移系统成熟,宽桥面、边梁施工优势明显。联系方式:18738555339网址:http://www.dafangzj.com/
